精品人妻少妇一区二区-久久久婷婷五月亚洲97号色-亚洲人交乣女bbw-丰满少妇内射一区

電話:  027-81321519
傳真:  027-81321519
郵箱:  dzgczx519@163.com
網址:  fdjgj.cn
地址:  湖北省武漢市洪山區文化大道555號融創智谷A7-4

您的位置:首頁 ?  新聞中心 ? 行業資訊  ? 正文 [ 返回 ]  [ 打印 ]
工程合同價款調整五大類,方法替你整理好了!
作者: 陳凌超  來源: 廣聯達服務  日期: 2021-01-12  人氣: 5032

著名的大思想家斯賓塞·約翰遜曾經說過:世界上唯一不變的就是變化本身。工程建設活動具有建設周期長的特點,定標后合同價款往往會產生很大幅度的調整,那么作為造價人員如何界定發承包雙方的責任和風險承擔范圍呢?這就需要我們對承包合同、建設工程量清單計價規范、合同法等規范性文件的條款有一個深入的了解。本文將著重介紹和解讀GB50500-2013《建設工程工程量清單計價規范》(以下簡稱計價規范)中關于合同價款調整的約定。

《計價規范》9.1.1條規定,下列事項(但不限于)發生,發承包雙方應當按照合同約定調整價款:

法律法規變化;工程變更;項目特征不符;工程量清單缺項;工程量偏差;計日工;物價變化;暫估價;不可抗力;提前竣工(趕工補償);誤期賠償;索賠;現場簽證;暫列金額;發承包雙方約定的其他調整事項。

合同的本質就是發承包雙方在法律層面上的權力義務設立、變更和終止,相應發承包雙方的風險分擔也應該是平等的,否則會導致合同無法或者部分合同無法履行。而《計價規范》中關于合同價款的調整也是依據雙方風險共擔的原則,將調價的事項分為五類:
(1)法規變化類;
(2)工程變更類;
(3)物價變化類;
(4)索賠類
(5)其他類。

我們一一來進行分析和解讀。

一、法規變化類

在工程建設過程中,發承包雙方都是法律、法規、規章、政策的執行者。《計價規范》3.4.2條規定:國家法律、法規、規章、政策發生變化,影響合同價款調整的,應由發包人承擔。9.2.1條規定:招標工程以投標截止日前28天、非招標工程以合同簽訂前28天為基準日,其后因國家的法律、法規、規章、政策發生變化引起工程造價增減變化的,發承包雙方應按照省級或行業建設主管部門或其授權的工程造價管理機構據此發布的規定調整合同價款。

政策發布實施后,施工單位需要根據新發布的政策進行成本測算,消化政策所帶來的影響。大的施工企業甚至需要修正自身的企業定額,以明確政策所帶來的上升成本。因此,《計價規范》給了一個自然月的緩沖期來讓承包單位理解政策和測算成本。也就形成了基準日之前法規類變化不予調價,基準日之后法規類變化予以調價。

如果由于承包人的原因造成工期延誤的,且9.2.1條規定的調整時間在合同工程原定竣工時間之后,按不利于承包人的原則調整價款。即基準日在原定竣工日期之后,合同價款調增的不予調整,合同價款調減的予以減少。這樣就體現了發承包雙方風險共擔,誰擔責誰吃虧的原則。

二、工程變更類

《計價規范》中關于工程變更的定義是:合同工程實施過程中由發包人提出或由承包人提出經發包人批準的合同工程任何一項工作的增、減、取消或施工工藝、順序、時間的改變;設計圖紙的修改;施工條件的改變;招標工程量清單的錯、漏從而引起合同條件的改變或工程量增減的變化。

根據上述定義及《計價規范》9.1條補充說明,工程變更、項目特征不符、工程量清單缺項、工程量偏差、計日工都應屬于工程變更類的內容,他們都是由于合同客體的改變而引起合同價款的改變。合同主體的改變?nèi)绺鼡Q承包商不應該屬于工程變更類的內容。

工程變更類的風險分擔和責任劃分依然離不開合同訂立基本原則的即風險共擔、公平公正、誰違約誰擔責的原則。所以,捋清楚雙方的責任界限就可以理解合同價款調整的規則。

1.工程變更引起的合同價款調整

工程變更引起的分部分項工程費的變化,工程量應按照承包人實際完成的工程量來計算,綜合單價根據9.3.1條的規定進行調整:

(1)已標價工程量清單有適用于變更工程項目的,應采用該項目的單價;但當工程變更導致該清單項目的工程數量發生變化,且工程量偏差超過15%時,該項目單價應按照《計價規范》9.6.2條的規定調整。即工程量增加15%以上時,增加部分工程量的綜合單價應予調低;當工程量減少15%以上時,減少后剩余工程量的綜合單價應予調高。

(2)已標價工程量清單沒有適用但有類似變更工程項目的,可在合理范圍內參照類似項目的單價。

(3)已標價工程量清單沒有適用也沒有類似于變更工程項目的,應由承包人根據變更工程資料、計量規則和計價辦法、工程造價管理機構發布的信息價格和承包人報價浮動率提出變更工程項目的單價,并應報發包人確認后調整。

工程變更是為了改善工程功能或順利完成工程,是單方面賦予發包人的權力。在單價合同中,發包人負責編制招標工程量清單,對工程量的準確性和完整性負責;承包單位進行投標報價,應對綜合單價的準確性負責。換言之,招標人承擔工程量的風險,承包人承擔價的風險。原則上,工程量按實結算,工程量變化一律不應該調價。但為了減少發承包雙方承擔的風險,比如承包方設計不平衡報價可能會讓發包人產生較大的經濟損失,發包人設計變更導致承包人遭受損失從而導致履約困難。所以《計價規范》規定工程量增減15%,超過的部分予以調價。

工程變更除了會引起分部分項工程費發生改變以外,還會引起措施項目費的變化。承包人應事先將擬實施的方案提交發包人確認,并詳細說明與原方案措施項目相比的變化情況。經發承包雙方確認過后執行,并應按照9.3.2條的規定調整措施項目費。其中,安全文明施工費不可做為競爭性的費用。若承包人未先將擬實施的方案提交發包人確認,則應視為工程變更不引起措施項目費的調整或作為承包人放棄調整措施項目費的權利視為讓利。

2.項目特征不符引起的合同價款調整

由《計價規范》中關于工程變更的定義可知,在工程量清單計價模式下,項目特征不符、工程量清單缺項、工程量偏差、刪減工作等均屬于工程變更類的內容。

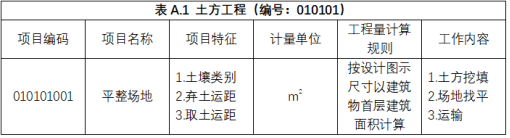

《計價規范》對項目特征的定義為:構成分部分項工項目、措施項目自身價值的本質特征。它的存在,直接決定了綜合單價。以GB50854-2013《房屋建筑與裝飾工程工程量計算規范》中010101001平整場地為例(如下圖所示),工作內容(土方挖填、場地找平、運輸)構成了綜合單價的組成部分:挖土、填土、找平、運輸。項目特征(土壤類別、棄土運距、取土運距)則決定了綜合單價價格水平的高低。所以,項目特征是投標人組價報價的直接依據。招標人應當對招標工程量清單的準確性和完整性負責,項目特征不符應屬于發包人的責任。



承包人應按照發包人提供的設計圖紙實施合同工程,且在合同履行期間,如出現設計圖紙(含設計變更)與招標工程量清單任一項目特征描述不符,且該變化引起該項目的工程造價增加變化的,應按照實際施工的項目特征按《計價規范》9.3條工程變更的條款重新確定綜合單價。值得注意的是,項目特征不符屬于工程變更的部分,應由發包人提出或由承包人提出經發包人確認才可以進行施工,承包人不得擅自變更。承包人擅自變更的,責任就轉嫁到了承包人身上,從而導致無法結到工程價款。

3.工程量清單缺項引起的合同價款調整

工程量清單缺項同理也屬于工程變更的內容,應屬于發包人的責任,應按照9.3條工程變更的條款確定單價調整合同價款。

4.工程量偏差引起的合同價款調整

在工程變更引起的合同價款調整里面已對綜合單價調整的原理做了簡要的闡述。雖然原則上發包人應該承擔量的風險,承包人承擔價的風險,但實際工作過程中幾乎是無法實現的。工程建設是一項特殊的生產活動,施工條件、地質水文的不確定性太大,建設周期過長導致物價波動的影響又太過劇烈。再加上工程大量變更、招標工程量清單編制人的水平的差異,往往會導致工程量偏差過大。綜合單價一律不調會對綜合成本、風險的分擔產生不利的影響。為了維護合同的公平,《計價規范》3.4.1條規定:建設工程發承包,必須在招標文件、合同中明確計價中的風險內容及其范圍,不得采用無限風險、所有風險或類似語句規定計價中的風險內容及范圍。9.6.2條規定:對于任一招標工程量清單項目,當應本節規定的工程量偏差和第9.3節規定的工程變更等原因?qū)е鹿こ塘科畛^15%時,可進行調整。當工程量增加15%以上時,增加部分工程量的綜合單價應予調低;當工程量減少15%以上時,減少后剩余工程量的綜合單價應予調高。

5.計日工引起的合同價款調整

計日工是指在施工過程中,承包人完成發包人提出的工程合同范圍以外的零星項目或工作,按合同中約定的單價計價的一種方式。

計日工費用屬于其他項目費里面的內容,由投標人報價,只有價,沒有量。發包人通知承包人以計日工方式實施零星工作,承包人應根據合同約定提交相應報表和憑證簽證確認,根據完成的工作量調整合同價款。

三、物價變化類

1.物價變化引起的合同價款調整

隨著經濟的騰飛和生產力的迅猛發展,人民的物質精神需求不斷增加,貨幣的購買力不斷下降,物價上漲、通貨膨脹也隨之而來。再加上人民對周邊環境、國家對環境保護的要求越來越高,混凝土、鋼材這種建筑材料的生產過程中會產生大量污染物質,也會由于污染治理、設備更新等原因?qū)е律a(chǎn)成本不斷增加。換言之,原材料價格的上漲(石子、砂、水泥、石灰、鋼材等)和生產過程的成本上升(人工費用、污染治理、高新設備、排污稅費等)共同作用,導致了建筑工程材料價格的波動變化。再加上人工工資的增加,汽油、燃油費用的波動,承包方很難有那么大的能力來消化這部分風險,強行不調價會導致合同的履約困難。

所以,《計價規范》針對于物價變化的風險承擔,提出了如下的規定:

9.8.1 合同履行期間,因人工、材料、工程設備、機械臺班價格波動影響合同價款時,應根據合同約定,按本規范附錄A的辦法之一調整合同價款。

9.8.2 承包人采購材料和工程設備的,應在合同中約定主要材料、工程設備價格變化的范圍或幅度;當沒有約定,且材料、工程設備單價變化超過5%時,超過部分的價格應按照本規范附錄A的方法計算調整材料、工程設備費。

由以上條款規定可知,物價波動導致的合同價款調整,合同有約定的按合同約定的條款執行;合同無約定的,材料、工程設備單價變化超過5%時,超過部分調價。由于《計價規范》屬于強制性國家標準(GB),國家標準的法律效力來自于《中華人民共和國標準化法》,遇到高效力的國家法律規定時,國家標準就需要讓位于國家法律。經過合法訂立并生效的合同符合《中華人民共和國合同法》所規定的原則和條文的規定。所以,《計價規范》規定的物價波動導致的合同價款調整(合同有約定的按約定,合同無約定的按照規范)表面上是讓位于發承包雙方所簽訂的合同,本質上是讓位于《合同法》。

前文分析過,隨著經濟的增長,物質需求的增加,建設工程的材料、燃油價格大概率是上漲的。也就是說,承包人如果在投標報價時在綜合單價沒有考慮這部分的風險費用,大概率是會損失一部分的費用的。即便承包人考慮了一定范圍的風險因素,但由于建材短期內的價格波動往往很大,也很難找到規律,這也會產生很大程度上的風險。所以為了保證合同更好的履行,降低小型施工單位的風險,有些開發商也在合同中約定:混凝土和鋼筋的材料價格竣工結算時據實調整。

發生合同工期延誤期間的材料波動變化,仍然是按照誰違約誰吃虧的原則進行合同價款的調整。

2.暫估價引起的合同價款調整

暫估價是由招標人在工程量清單中提供的用于支付必然發生但暫時不能確定價格的材料、工程設備單價以及專業工程的金額。

由暫估價的定義可知,暫估價是用于支付必然發生的工程費用,這部分費用暫時不明確或者無法計算。為了不影響招標進度和效果,由招標人在工程量清單中給定一個暫時估計的價格。對于暫估價的調整,《計價規范》9.9條規定:

(1)材料、工程設備必須依法招標的,由發承包雙方以招標的方式選擇供應商,確定其價格并以此為依據取代暫估價,調整合同價款;

(2)材料、工程設備不屬于必須依法招標的,由承包人按照合同約定采購,經發包人確認后以此為依據取代暫估價,調整合同價款;

(3)專業工程不屬于必須依法招標的,按9.3節工程變更的相應條款確定專業工程價款,并以此為依據確定專業工程暫估價,調整合同價款;

(4)專業工程必須依法招標的,應當由發承包雙方依法組織招標選擇專業分包人,以專業工程分包中標價為依據取代專業工程暫估價,調整合同價款。

四、工程索賠類

索賠是指在工程合同履行過程中,合同當事人一方因非己方的原因遭受損失,按合同約定或法律法規規定應由對方承擔責任,從而向?qū)Ψ教岢鲅a償?shù)囊蟆?/span>

由《計價規范》關于工程索賠的定義可知,提出索賠必須要滿足兩個條件:

(1)非己方原因(對方的責任或者第三方的責任、特殊事件等原因);

(2)遭受損失。在滿足條件后,即可通過合法手段提出補償?shù)男枨蟆?/span>

工程索賠是雙向的,即發包人可以向承包人索賠,承包人也可以向發包人索賠。在實際工作中,由于發包人與承包人的市場地位不對等,從而導致發包人的索賠比較容易(比如直接扣進度款、扣保證金等),承包人的索賠相對較難。《計價規范》將不可抗力、提前竣工(趕工補償)、誤期賠償、索賠都列為工程索賠類的事項,需要進行合同價款的調整。

1.不可抗力引起的合同價款調整

不可抗力指的是發承包雙方在工程合同簽訂時不能遇見的,對其發生的后果不可避免,并且不能克服的自然災害和社會性突發事件。比如洪水、暴雨,以及今年發生的新冠疫情,都屬于不可抗力。發承包雙方無法預見其是否發生,也無法預測其發生后產生的后果。對于不可抗力造成的損失,應遵循“各自損失各自承擔,工程損失發包人承擔“的原則。各自損失各自承擔很好理解,因為產生這項損失既不是發包人的原因也不是承包人的原因,雙方都沒有責任,所以各自承擔自己相應的損失。工程損失發包人承擔的原因是:建設工程屬于發包人的資產,由不可抗力造成的工程損失理應由該資產的所有者承擔。所以,《計價規范》9.10.1條規定:

(1)合同工程本身的損害、因工程損害導致的第三方人員傷亡和財產損失以及運至施工場地用于施工的材料和待安裝的設備的損害,應由發包人承擔;

(2)發包人、承包人人員傷亡應由所在單位負責,并應承擔相應費用;

(3)承包人的施工機械設備損壞及停工修復,應由承包人承擔;

(4)停工期間,承包人應發包人要求留在施工場地的必要的管理人員及保衛人員的費用應由發包人承擔;

(5)工程所需清理、修復費用,應由發包人承擔。

2.提前竣工(趕工補償)引起的合同價款調整

為了提高投資效益,盡早使固定資產投入使用,發包人往往會要求承包人加班加點,趕工作業,這樣就不可避免帶來承包人施工成本的上升。一方面是趕工費用的增加,比如人工加班費用、管理費用、夜間照明費用等;一方面由于趕工也會打亂原有的施工計劃與流水節拍,降低正常施工的效率,造成不必要的浪費,從而產生的費用損失。這部分的費用應由發包人承擔。

3.誤期賠償引起的合同價款調整

誤期賠償是承包人未按照合同工程的計劃進度施工,導致實際工期超過合同工期(包括經發包人批準的延長工期),承包人應向發包人賠償損失的費用。

誤期賠償是對承包人誤期完工造成發包人損害的一種補救措施,是發包人對承包人的一種索賠。誤期賠償是對工程風險的合理分配,保證合同目標的正常實現,是一種對損失的補償。這部分費用的支付應按合同約定來執行,列入竣工結算文件,并應在結算款中扣除。合同沒有約定的,誤期賠償可為合同價款的5%(9.12條補充條款)。即使承包人支付誤期賠償費,也不能免除承包人按照合同約定應承擔的任何責任和應履行的任何義務。

4.誤期賠償引起的合同價款調整

前面說過,索賠一方是向另一方提出賠償損失的行為,其性質屬于經濟補償行為,而不是懲罰。所以,索賠要求對方賠償?shù)慕痤~不能明顯高于損失的金額,否則可能會喪失法律效力?,F(xiàn)實工作中,由于發承包雙方的市場地位不對等,發包人的索賠比較容易,承包人的索賠行為相對較難。但如果我們造價從業人員有比較高的職業素養,能夠有理有據的提出索賠的依據和證明文件,那就會大大提高索賠的成功率。所以,如何用法律、規范、合同來武裝我們自己,形成一個強有力的保護外殼,充分爭取我們自身的利益和規避較大的風險才是我們造價人員需要思考的問題。

索賠是一項很重要的內容,但本文主要是對《計價規范》部分條款設立的原則和內涵做一個解讀,所以對其他的內容不做過多的贅述。承包人索賠主要包括工期、費用、利潤和違約金的索賠。當發生索賠時,應當有正確的索賠理由和有效證據,并符合合同的相關約定,按照合規的程序進行索賠。發包人的索賠主要包括延長質量缺陷修復期限、費用和違約金的索賠。承包人應付給發包人的索賠金額可從擬支付給承包人的合同價款中扣除,或由承包人以其他方式支付給發包人。

五、其他類

1.現場簽證引起的合同價款調整

現場簽證是發包人現場代表(或其授權的監理人、工程造價咨詢?nèi)耍┡c承包人現場代表就施工過程中涉及的責任事件所作的簽認證明。由于施工生產的特殊性,在施工過程中往往會出現一些與合同工程或與合同約定不一致或未約定的事項,這就需要發承包雙方用書面形式記錄下來,作為用來調整合同價款的依據。

《計價規范》9.14.3條規定:現場簽證的工作如已有相應的計日工單價,現場簽證中應列明完成該類項目所需的人工、材料、工程設備和施工機械臺班的數量。如現場簽證的工作沒有相應的計日工單價,應在現場簽證報告列明完成該簽證工作所需的人工、材料、工程設備和施工機械臺班的數量和單價。

2.暫列金額引起的合同價款調整

與暫估價不同,暫估價是用于必然發生的但暫時不能確定而估計的材料、工程設備、專業分包價格。暫列金額是發包人在工程量清單中列出,用于工程合同簽訂時尚未確定或者不可預見的所需材料、工程設備、服務的采購,施工中可能發生的工程變更、合同約定調整因素出現時的合同價款調整以及發生的索賠、現場簽證確認的費用。換言之,它是發包人拿出來放到合同里面來應對特殊情況的一筆費用,這部分費用可能發生,也可能不發生,可能發生的多,也可能發生的少。它的所有權在發包人手上,扣除完《計價規范》9.1條至9.14條的規定支付的費用后,剩余金額仍歸發包人所有。

參考資料

1.GB50500-2013《建設工程工程量清單計價規范》
2.GB50854-2013《房屋建筑與裝飾工程工程量計算規范》
3.《中華人民共和國標準化法》
4.《中華人民共和國合同法》
5.《工程計價學》(機械工業出版社)
6.《建設工程造價管理基礎知識》(中國建筑工業出版社,中國城市出版社)
地址: 湖北省武漢市洪山區文化大道555號融創智谷A7-4
電話: 027-81321519
傳真: 027-81321519
員工天地  |   網站管理  |   企業郵箱  |   工信部備案號:鄂ICP備15017281號
Copyright ? 2024 Powered By fdjgj.cn All Rights Reserved 網站技術支持: 文創網絡科技
